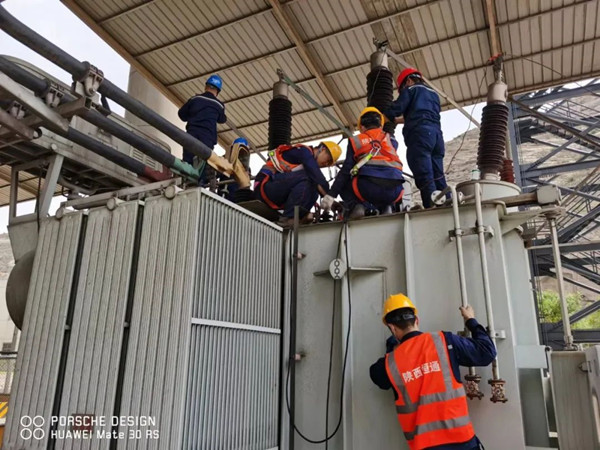

目前,啟備變歷時48小時圓滿完成保護更換及預防性檢修工作,整體檢修過程未發生人身及設備安全事故,比計劃提前24小時。
啟備變檢修前,生產技術部會同熱電分廠召開專題會議,詳細編制了啟備變檢修期間應急處置方案和施工方案,夯實了責任人職責、明確了檢修時間節點、落實了應急處置方案培訓學習。通過改變運行方式,確保機組出現異常時主要輔機備用電源能及時投入。對接外委單位提前核對圖紙和現場接線,為順利推進啟備變更換保護打下堅實的基礎。
此次啟備變檢修工作工期緊、任務重、風險大,但在生產技術部及熱電分廠緊密合作下,共同完成了啟備變保護更換、傳動試驗、啟備變本體預防性檢修、啟備變高壓側GIS開關及低壓側開關預防性檢修。檢修發現啟備變低壓側復壓過流保護電壓未接入、GIS母線側110327接地刀控制線斷線、輕瓦斯與壓力釋放接反、有載分接開關電動機構無法操作、啟備變低壓側100開關儲能回路接線虛接等問題得到有效處理。檢修完后詳細編制啟備變啟動方案,通過熱電分廠和生產技術部技術人員共同檢查確認,確保檢修無漏項、措施拆除到位、一次設備緊固完好、二次接線無開路、短路現象、定值核對正確,最終一次送電成功。
啟備變檢修期間,氣溫連續兩天達到高溫橙色預警,生產技術部電儀科及熱電分廠電儀管理、檢修人員24小時汗流浹背地穿梭在檢修現場,通過現場辦公、就餐,甚至檢修加班到凌晨兩點,為檢修提前完成節約了時間。
全體電化人員可將本次檢修工作作為標桿、典范,充分發揮部門與分廠之間的團結合作精神,切實做到人人有責任、事事有監管、件件有落實,這樣才可創造出一支技術過硬、目標一致、堅不可摧的團隊,為電化公司高質量、高標準發展創造堅實的基礎。
